au gần sáu năm thi công, qua
hai lần hoãn thời gian về đích,
đến nay dự án tuyến đường bộ
ven biển Hải Phòng - Thái Bình do
liên danh nhà đầu tư Tổng Công ty
xây dựng số 1 - CTCP và Công ty
Cổ phần Đầu tư và xây dựng Bùi Vũ
triển khai mới chỉ đạt hơn 70% tiến
độ. Hiện nhà đầu tư đã đề nghị tạm
dừng dự án để chờ điều chỉnh lãi
suất vay trong hợp đồng BOT (xây
dựng - kinh doanh - chuyển giao).
Vì sao phải tạm dừng
dự án
Dự án tuyến đường bộ ven biểnHải
Phòng -TháiBìnhđượcUBNDTPHải
Phòng phê duyệt năm 2016 theo hình
thức đối tác công tư (PPP) và BOT,
chính thứckhởi côngxâydựng từ tháng
5-2017, dự kiến đưa vào sử dụng năm
2021. Ban đầu, dự án có tổng vốn đầu
tư hơn 3.460 tỉ đồng, sau đó được điều
chỉnh và bổ sung vốn nhà nước vào
năm 2018, nâng tổng vốn đầu tư lên
trên 3.768 tỉ đồng. Vốn từ ngân sách
nhà nước là 720 tỉ đồng để thực hiện
giải phóngmặt bằng tại TPHải Phòng,
900 tỉ đồng từ vốn chủ sở hữu và hơn
2.100 tỉ đồng từ nguồn vốn vay.
Ban đầu, dự án do liên danh bốn
doanh nghiệp (DN) đầu tư, tuy nhiên
vào thời điểm2018-2019, do gặp khó
khăn về vốn hai DN rút lui, chỉ còn
hai thành viên. Liên danh đã thành
lập DN dự án là Công ty cổ phần
Đầu tư đường ven biển Hải Phòng
để thực hiện dự án này. Ban quản
lý dự án đầu tư xây dựng các công
trình giao thông Hải Phòng giữ vai
trò quản lý dự án.
Ghi nhận đến thời điểm này, đoạn
đầu tuyến qua địa bàn phường Minh
Đức, quận Đồ Sơn, mặt đường cơ
bản được hoàn thành. Đoạn qua địa

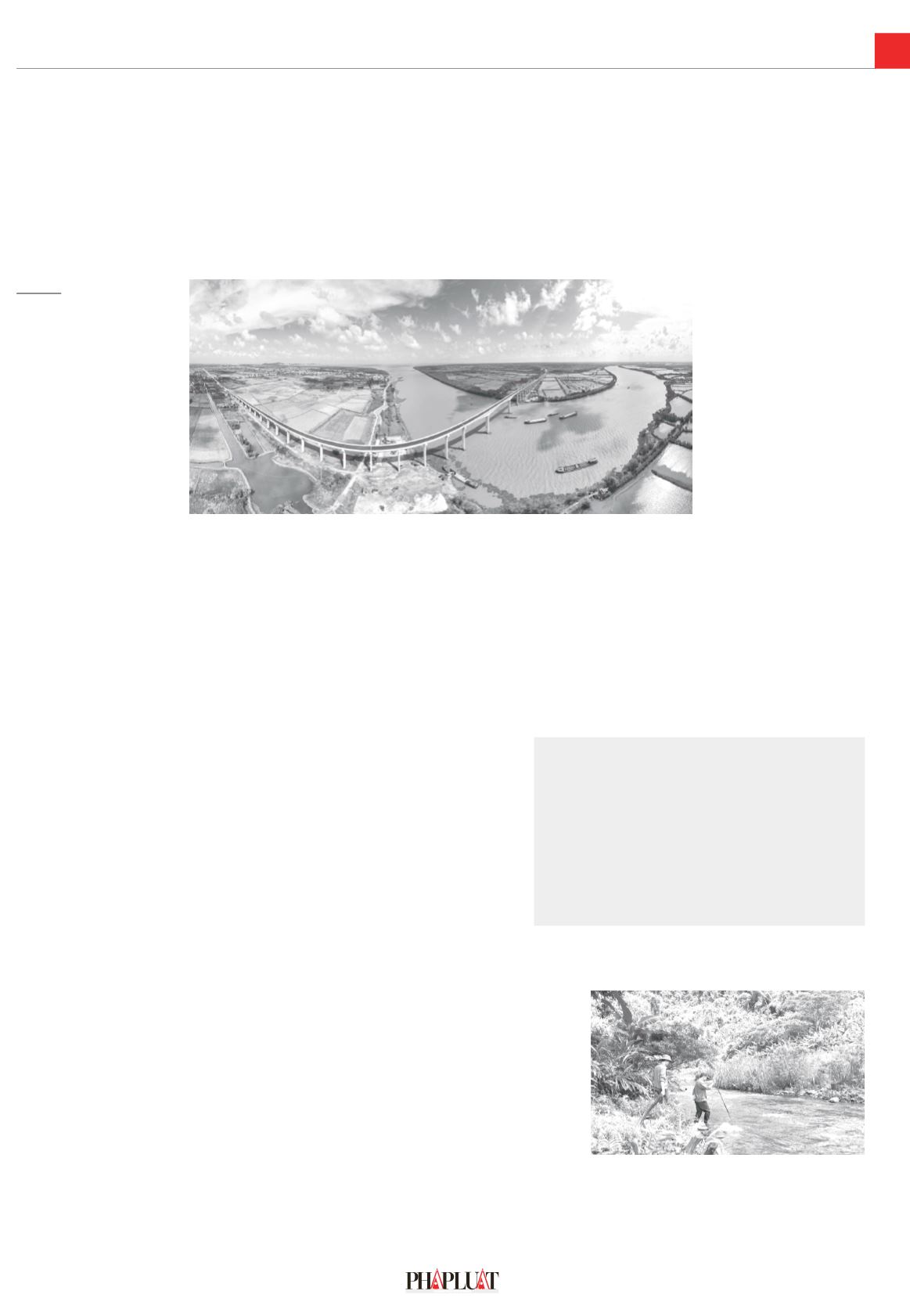

Cầu VănÚc trên tuyến đường bộ ven biểnHải Phòng - Thái Bình đã được hoàn thành nhưng chưa đưa vào sử dụng
do toàn tuyến chưa thông. Ảnh: ĐỨCNGHĨA
Tuyếnđườngbộ venbiểnHải Phòng
- Thái Bình chờ giải cứu
Dự án tuyến đường bộ ven biểnHải Phòng -Thái Bình với tổngmức đầu tư hơn 3.700 tỉ đồng đã thi công
đạt đến hơn 70%nhưng hiện phải “đắp chiếu”.
xác định lãi suất vốn vay thì chưa
có đủ cơ sở pháp lý.
Để có cơ sở tiếp tục xem xét về đề
xuất điều chỉnh mức lãi suất vốn vay,
nguyên tắc xác định lãi suất vốn vay
điều chỉnh của hợp đồng BOT, đoàn
công tác của TPHải Phòng đã hai lần
làmviệc với BộTài chính,mà gầnnhất
là đầu tháng 11 vừa qua. Qua hướng
dẫn của bộ, TPHải Phòng đã đề nghị
Thủ tướngChínhphủđồngývềnguyên
tắc điều chỉnh lãi suất vốn vay.
Cụ thể, mức lãi suất vốn vay được
xác định theo lãi suất thực tế trong
hợp đồng tín dụng của nhà đầu tư
với bên cho vay và đảm bảo không
vượt quá mức lãi suất cho vay trung,
dài hạn bình quân của ba ngân hàng
thương mại là BIDV, Vietcombank,
VietinBank.
Hiện đến thời điểm này, TP Hải
Phòng vẫn đang chờ Chính phủ, các
bộ, ngành xem xét giải quyết vướng
mắc trên. Nếu được thông qua, dự
án sẽ tiếp tục được hoàn thành để
đưa vào sử dụng.•
Quảng Bình nhận hơn 82 tỉ đồng từ việc bán tín chỉ carbon
Hiện nhà đầu tư đã đề
nghị tạm dừng dự án để
chờ điều chỉnh lãi suất
vay trong hợp đồng BOT.
Tuyến đường bộ ven biển Hải Phòng
- Thái Bình dài 29,7 km
Dự án tuyến đường bộ ven biển Hải Phòng - Thái Bình dài 29,7 km, điểm
đầu giao với Đường tỉnh 353, thuộc phường Minh Đức, quận Đồ Sơn, TP
Hải Phòng, điểm cuối tại Km29+706,89 giao với Quốc lộ 37, thuộc xã Thụy
Liên, huyện Thái Thụy (Thái Bình).
Dự án có gần 20,8 kmđi quaTPHải Phòng và gần 9 kmđi qua địa bàn tỉnh
Thái Bình. Đây là dự án nằm trong tuyến đường bộ ven biển Việt Nam kéo
dài từ Quảng Ninh đến Thanh Hóa, được Thủ tướng phê duyệt năm 2010.
Theo thiết kế, mặt đường rộng 12mvới hai làn xe cơ giới; vận tốc xe chạy
80 km/giờ. TP Hải Phòng đã cân đối ngân sách, đầu tư mở rộng thêm hai
làn xe cơ giới cho đoạn qua địa bàn TP.
