Đô thị -
Thứ Sáu8-3-2024
VŨHỘI
D
ựánNhàmáyđiện(NMĐ)
NhơnTrạch 3 và 4 tại tỉnh
Đồng Nai có tổng mức
đầu tư 1,4 tỉ USD. Đây là dự
án nhiệt điện sử dụng nhiên
liệu khí LNG đầu tiên và lớn
nhất tại Việt Nam. Hiện dự án
này đang có nguy cơ không
hoàn thành tiến độ, gây thiệt
hại khoảng 1.000 tỉ đồng.
Kiến nghị
“thượng khẩn”
để tiếp tục thi công
Dự án NMĐ Nhơn Trạch 3
và 4 được khởi công xây dựng
vào tháng 11-2021 nằm trong
Khu công nghiệp (KCN) Ông
Kèo, huyện Nhơn Trạch, tỉnh
Đồng Nai. KCN này do Công
ty Tín Nghĩa quản lý cho thuê.
Đây là dự án phát triển nguồn
điệncủaquốcgiadoTổngCông
ty Điện lực Dầu khí Việt Nam
(PVPower) làm chủ đầu tư với
tổng mức đầu tư 1,4 tỉ USD,
công suất 1.500 MW.
Dự kiến nếu đảm bảo tiến
độ, NMĐNhơnTrạch 3 sẽ phát
điện thương mại vào cuối năm
2024 vàNMĐNhơnTrạch 4 sẽ
phát điện vào giữa năm 2025.
Khi đi vào hoạt động, dự án sẽ
bổ sung 9 tỉ kWh điện/năm.
Thế nhưng, dự án này đang
có nguy cơ chậm tiến độ do
chưa thỏa thuận được với đơn
vị cho thuê đất là Công ty Tín
Nghĩa (trực thuộc Tỉnh ủy
Đồng Nai quản lý). Ngày 24-
1-2024, PV Power đã có văn
bản đóng dấu “thượng khẩn”
gửi Phó Thủ tướng Chính phủ
Dự án điện nhiên liệu LNG đầu tiên
ở Việt Nam gặp khó
Nhàmáy điệnNhơn Trạch 3 và 4 là dự án nhiệt điện sử dụng nhiên liệu khí LNG đầu tiên tại Việt Nam.

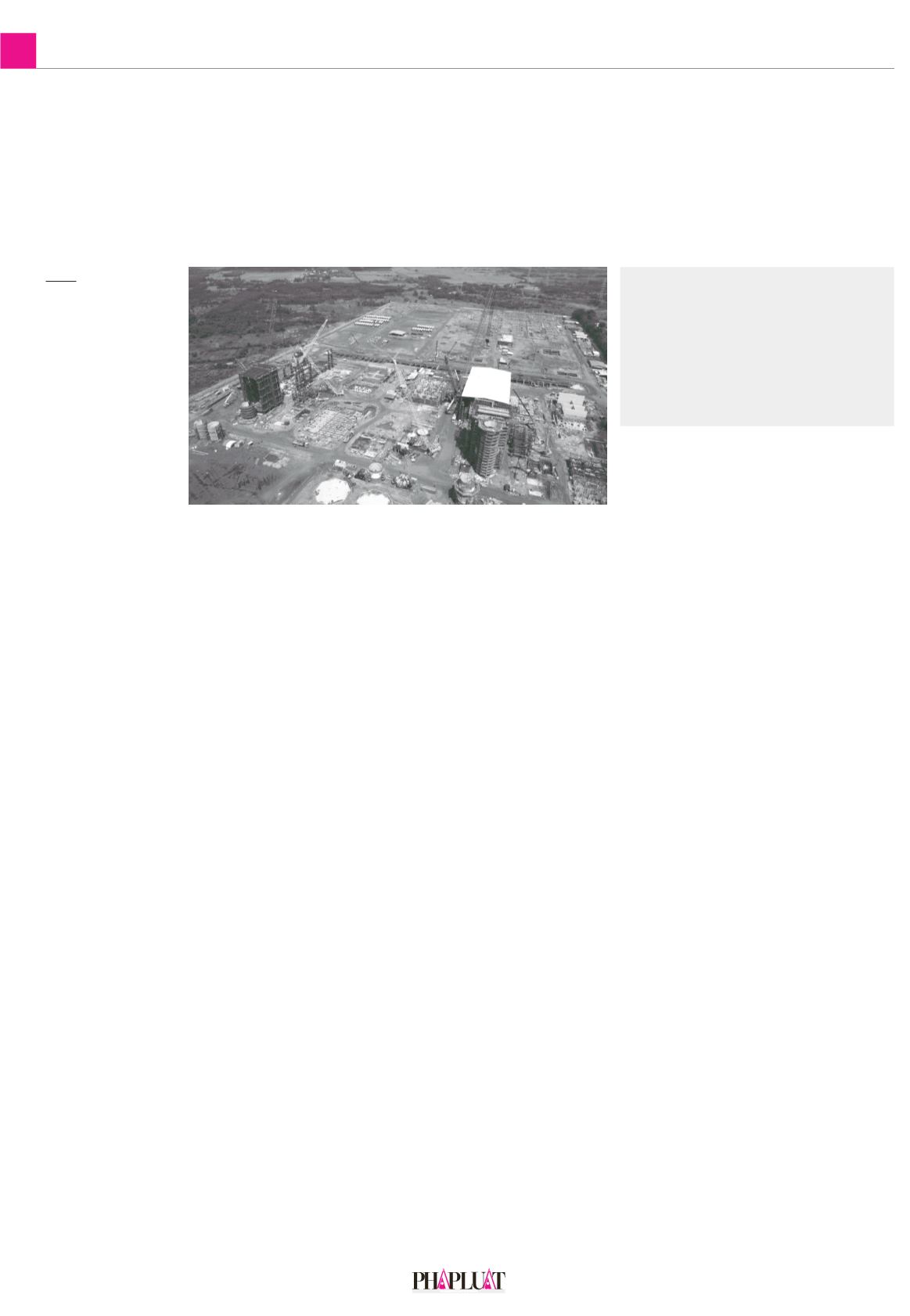

Dự ánNhàmáy điệnNhơn Trạch 3 và 4. Ảnh: VŨHỘI
UBND tỉnh Đồng Nai yêu cầu xử lý
dứt điểm
Mới đây, UBND tỉnh Đồng Nai đã gửi Văn bản 1994 đề nghị
Sở TN&MT chủ trì, phối hợp với các sở, ngành liên quan cùng
Công ty Tín Nghĩa và PV Power làm việc, tháo gỡ khó khăn,
vướng mắc trong công tác xây dựng NMĐ Nhơn Trạch 3 và 4
về các thủ tục thuê đất, công tác giải phóngmặt bằng. Đề nghị
Công ty Tín Nghĩa và PV Power khẩn trương rà soát hồ sơ, tổ
chức làm việc để thống nhất phương án, xử lý dứt điểm, không
để vụ việc kéo dài.
Hai bên sẽ cố gắng
sớm thống nhất phí
sử dụng hạ tầng để
ký hợp đồng
nguyên tắc.
Trần Hồng Hà và các cơ quan
chức năng Trung ương kiến
nghị được tháo gỡ. Phía PV
Power cho rằng Công ty Tín
Nghĩa không cho đơn vị thi
công dự án do hai bên chưa
thống nhất được giá thuê hạ
tầng trong KCN.
Theo trình bày của chủ đầu
tư, dự án đã hoàn thành 75%
khối lượng công việc. Các
thiết bị chính như tuabin khí,
tuabin hơi, lò thu hồi nhiệt,
máy phát điện đã đến công
trường và đang trong giai đoạn
thi công, xây dựng, sẵn sàng
cho giai đoạn chạy thử và vận
hành thương mại.
Tuy nhiên, ngày 24-11-
2023, Công ty Tín Nghĩa đã
ngăn cản, dẫn đến chủ đầu tư
phải tạm dừng thi công hạng
mục kênh xả nước làm mát
tại đoạn giao cắt với đường
số 4 KCN Ông Kèo. Đây là
một hạng mục quan trọng của
dự án. PV Power đã có nhiều
văn bản đề nghị Công ty Tín
Nghĩa cho phép thi công phần
mặt cắt của tuyến đường số 4
nhưng không được đồng ý.
Trao đổi với chúng tôi, lãnh
đạo PV Power cho biết: “Đến
nay Công ty Tín nghĩa vẫn cho
người giám sát, không cho
chúng tôi triển khai dự án.
Việc dự án phải tạm ngừng
dẫn đến nguy cơ chậm tiến độ,
ảnh hưởng đến an ninh năng
lượng quốc gia, tác hại rất lớn
đến các nhà thầu và hàng ngàn
lao động, thiết bị, máy móc tại
công trường. Mức thiệt hại có
thể lên đến hàng trăm tỉ đồng
tiền phạt, tiền bồi thường cho
nhà thầu EPC do chậm tiến
độ, phát bao tiêu khí cho nhà
cung cấp LNG… và tổn thất
khoảng 1.000 tỉ đồng doanh
thu của PV Power”.
Tín Nghĩa: Chúng tôi
không cản trở, nhưng
phải thống nhất phí
hạ tầng
Ngoài vướngmắc về giá thuê
đất,phíhạtầngthìhiệnPVPower
đang không thể thực hiện việc
phá dỡ hệ thống hạ tầng đường
số 4KCNÔngKèo để thi công
cốnghộpxảnướclàmmátNMĐ
Nhơn Trạch 3 và 4. Vì vậy, PV
Power đã có nhiều văn bản gửi
Công ty Tín Nghĩa đề nghị cho
phép phá dỡ hệ thống hạ tầng
đườngsố4để triểnkhai thi công.
Ngày 14-12-2023, Công ty
Tín Nghĩa gửi văn bản trả lời
cho PV Power. Trong đó nêu
“không đồng ý phá vỡ tuyến
đường bê tông số 4 phân đoạn
cắt qua kênh xả nước làm mát
NMĐ Nhơn Trạch 3 và 4 cho
đến khi hai bên thống nhất về
chi phí sử dụng hạ tầng KCN
Ông Kèo”.
Tại văn bản này, Công tyTín
Nghĩa xác địnhmức phí khoảng
100 USD/m
2
là áp dụng chung
cho tất cả khách hàng ký hợp
đồng thuê đất tại KCN Ông
Kèo theo phương thức trả tiền
một lần cho suốt vòng đời dự
án gồm bốn năm xây dựng và
25 nămvận hành. Do đó, Công
tyTínNghĩa đề nghị PVPower
thống nhất về phí sử dụng hạ
tầng theo đề nghị của Công ty
Tín Nghĩa để các bên triển khai
công việc tiếp theo.
Phần mình, PV Power cho
rằng việc Công ty Tín Nghĩa
không cho đơn vị thi công là
hành động gây sức ép, buộc PV
Power chấp nhận mức phí mà
Công tyTínNghĩa đưa ra trong
khi hạ tầngphục vụdựánNMĐ
NhơnTrạch3và4hầunhưchưa
được đầu tư, xây dựng.
Trao đổi với chúng tôi, ông
Trần Trung Tuấn, Tổng Giám
đốc Công ty CP Tổng Công ty
TínNghĩa, chobiếtmới đây lãnh
đạoPVPower và lãnhđạoCông
tyTínNghĩađãcóbuổi làmviệc.
Tại đây, các bên thống nhất đến
ngày15-3, saukhi PVPower có
kết quả từđơn vị tưvấn để thẩm
địnhgiá thuêhạ tầngKCNthì sẽ
có cơ sở để thống nhất giá thuê
hạ tầng với Công ty Tín Nghĩa.
“Vềmươngxả nước làmmát,
hai bên cũng đã trao đổi thông
tin, hồ sơ kỹ thuật để tiếp tục
phối hợp theo đúng quy định.
Vì ngoài việc làmmương thoát
nước làmmát của NMĐ Nhơn
Trạch 3 và 4, dự án còn phải
làm hệ thống đấu nối mương
xử lý nước xả thải môi trường
theo đúng quy định” - ôngTuấn
thông tin.
Lãnh đạo Công tyTínNghĩa
khẳng định hai bên sẽ cố gắng
sớm thống nhất phí sử dụng hạ
tầng để ký hợp đồng nguyên
tắc. Sau khi xác nhận được phí
hạ tầng, từ cơ sở đó sẽ tiếp tục
những công việc khác của dự
án. Phía Công ty Tín Nghĩa
không gây khó khăn hay cản
trở, mà ngược lại luôn chào
đón các nhà đầu tư vào đầu
tư trong KCN để cùng nhau
phát triển.•
Bước tiến mới cho cầu đi bộ 1.000 tỉ
qua sông Sài Gòn
Công ty CP Thực phẩm dinh dưỡng NutiFood vừa tổ
chức lễ ký kết với liên danh Công ty TNHH Chodai & Kiso
- Jiban Việt Nam, Công ty TNHH Chodai, Công ty TNHH
Kiến trúc Niwa để tiến hành lập đề xuất dự án và báo cáo
nghiên cứu khả thi công trình cầu đi bộ qua sông Sài Gòn.
Đây là bước đầu tiên trong quá trình triển khai dự án
1.000 tỉ đồng này. Theo đó, liên danh Công ty TNHH
Chodai & Kiso - Jiban Việt Nam, Công ty TNHH Chodai,
Công ty TNHH Kiến trúc Niwa sẽ phối hợp cùng NutiFood
thực hiện các hạng mục lập đề xuất dự án; lập nhiệm vụ
khảo sát bước báo cáo nghiên cứu khả thi; lập nhiệm vụ
thiết kế xây dựng; lập báo cáo nghiên cứu khả thi (bao gồm
thiết kế cơ sở).
Cả ba công ty thuộc liên danh này đều có nhiều kinh
nghiệm trong việc thiết kế kiến trúc, tư vấn xây dựng, giám
sát thi công nhiều cây cầu và các công trình khác nhau tại
Việt Nam cũng như nhiều nước trên thế giới. Tiêu biểu
như cầu Trần Hưng Đạo, cầu vượt sông Vân, cầu vượt
sông Đuống, cầu Cần Thơ, cầu Iwagi (Nhật Bản), cao tốc
Gebze - Orhangazi - Izmir (Thổ Nhĩ Kỳ), tuyến đường Bắc
Mrrmara - Odayeri - Pasakoi (Thổ Nhĩ Kỳ)…
Ông Trần Bảo Minh, Phó Chủ tịch HĐQT NutiFood, cho
biết: “Việc lựa chọn đơn vị đoạt giải nhất thiết kế kiến trúc
để lập dự án và báo cáo nghiên cứu khả thi sẽ giúp việc triển
khai, chuyển tải các ý tưởng từ thiết kế thành hiện thực được
thuận lợi hơn. Ngoài ra, chúng tôi cũng muốn tôn trọng, đảm
bảo quyền tác giả của sản phẩm tư vấn đã đoạt giải”.
Song song với việc ký kết gói thầu lập đề xuất dự án và
báo cáo nghiên cứu khả thi cùng ba công ty, NutiFood sẽ tiếp
tục tìm kiếm, lựa chọn nhà thầu thực hiện các hạng mục khác
của dự án như tư vấn quản lý dự án, khảo sát xây dựng; tư
vấn lập thiết kế bản vẽ thi công; tư vấn thẩm tra thiết kế…
“NutiFood sẽ lựa chọn, sử dụng những đối tác, nhà thầu
tốt nhất, có kinh nghiệm nhất để công trình cầu đi bộ qua
sông Sài Gòn xứng tầm là biểu tượng của TP.HCM trong
tương lai” - ông Minh khẳng định.
Theo dự kiến, cầu đi bộ bắc qua sông Sài Gòn sẽ được
khởi công chính thức vào ngày 30-4-2025, khánh thành vào
năm 2027. Đây là một trong những công trình nhằm chào
mừng 50 năm thống nhất đất nước.
ĐÀO TRANG
Dự án đường nối cao tốc Biên Hòa -
Vũng Tàu: Tìm chủ sử dụng 44 thửa đất
Ban quản lý dự án chuyên ngành GTVT tỉnh Bà Rịa-
Vũng Tàu vừa có thông báo về việc đề nghị đăng báo tìm
chủ sử dụng đất thuộc dự án đường nối vào cao tốc Biên
Hòa - Vũng Tàu (đoạn từ nút giao Vũng Vằn đến đường
ven biển Vũng Tàu - Bình Thuận ĐT994) tại phường 12,
TP Vũng Tàu.
Trước đó, ngày 16-2, UBND TP Vũng Tàu đã có thông
báo về thu hồi đất dự án. Theo danh sách điều tra cơ bản
ban đầu về chủ sử dụng đất được phường 12 xác nhận,
khu vực đất thu hồi có các thửa đất chưa xác định được
chủ sử dụng đất hoặc chưa liên hệ được với chủ sử dụng
đất.
Cụ thể, có 12 trường hợp, tương ứng với 12 số thửa
bản đồ đất thu hồi chưa xác định được chủ sử dụng đất;
28 trường hợp xác định được tên chủ sử dụng đất, trong
đó nhiều thửa đất có nhiều hộ, cá nhân đồng sử dụng.
Trong thời hạn 15 ngày nếu các chủ sử dụng đất không
có phản hồi, Ban quản lý dự án chuyên ngành GTVT tỉnh
Bà Rịa-Vũng Tàu, Trung tâm Phát triển quỹ đất TP Vũng
Tàu sẽ phối hợp với các ban ngành có liên quan tổ chức
kiểm đếm hiện trạng theo diện vắng chủ và tiến hành
công việc phục vụ công tác bồi thường, giải phóng mặt
bằng theo quy định.
Địa chỉ để người dân có quyền lợi liên quan liên hệ là
Trung tâm Phát triển quỹ đất TP Vũng Tàu (188 Lê Lai,
phường 4, TP Vũng Tàu), số điện thoại 0904.310.410,
gặp bà Khổng Thị Thu Huyền.
TRÙNG KHÁNH
